【生產捷報·喜迎廠慶】武昌造船速度!三艘產品實現新突破

2023-05-30

隨著6月6日廠慶的腳步越來越近,為了迎接這個令人欣喜的日子,大家可謂是干勁十足,每個人都是全神貫注,緊密的團隊合作和高效的生產效率,讓武昌造船連續三天每天實現建造新突破! 1100TEU集裝箱船1號船主機完成起坡、吊裝和轉運工作 7200DWT化學品船3號船 完成全船合攏 7200DWT化學品船4號船 完成上船臺重大節點


01提前準備,有條不紊

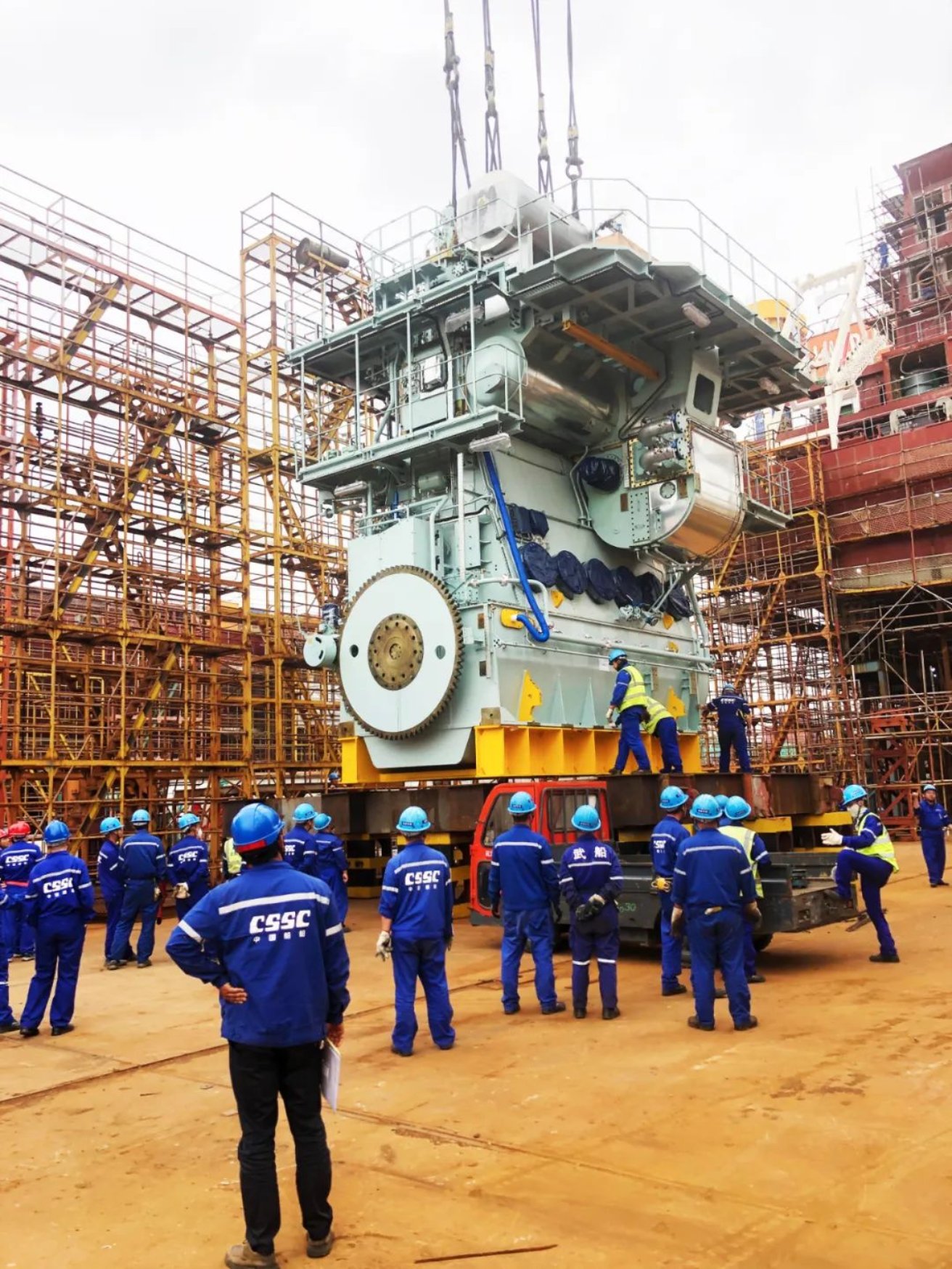

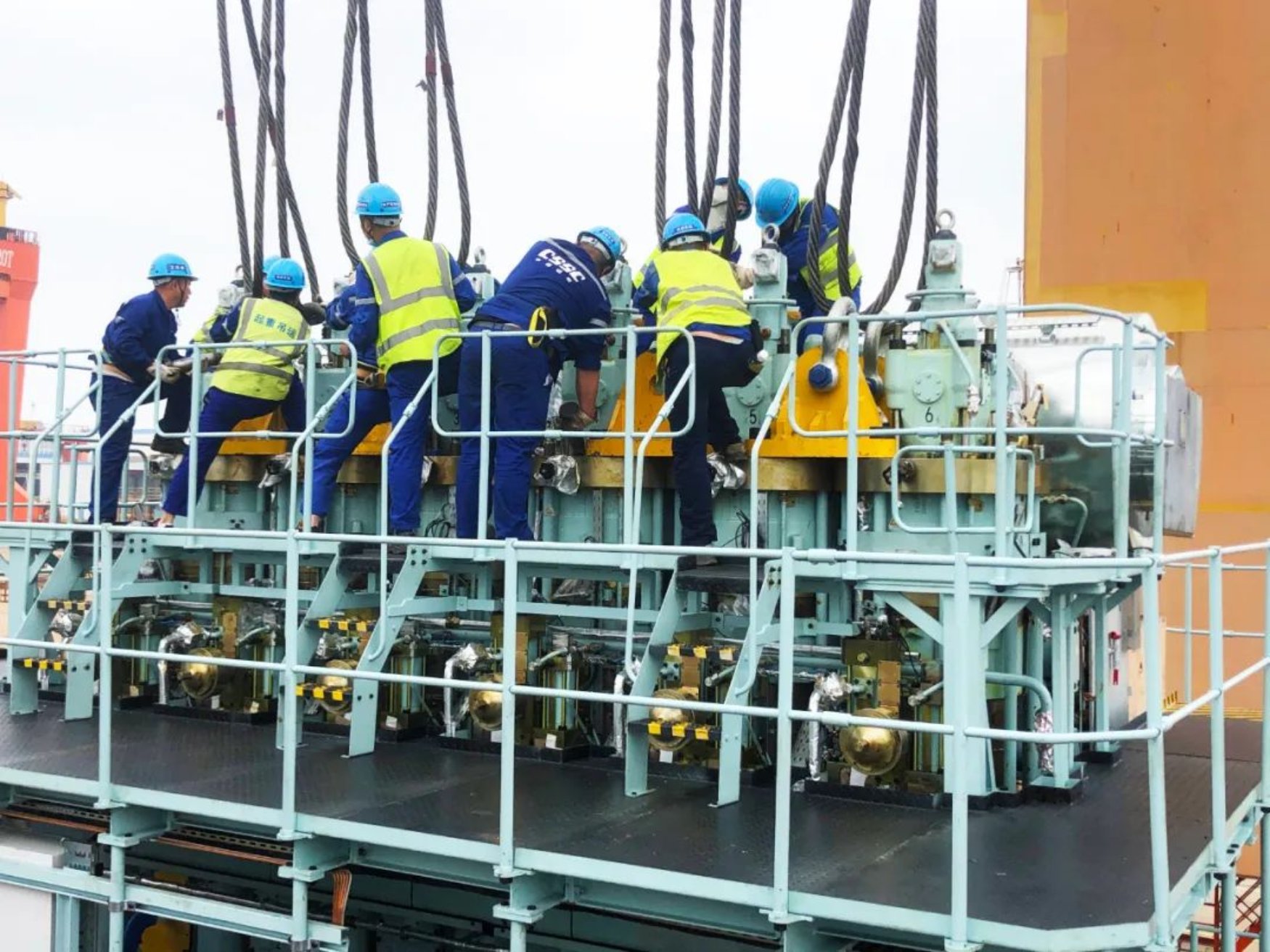

5月23日,由中國船舶集團武昌造船承建的1100TEU集裝箱船1號船主機(整機發運235噸),在雙柳廠區二號碼頭順利拖船至斜船架,起坡、轉運至300噸吊車覆蓋區域,經過各部門領導和員工的戮力同心,1100TEU集裝箱船1號船主機于當天下午17:38分安全轉運至48米跨主機放置區域。1100TEU集裝箱船1號船主機船運至武昌造船碼頭,是武昌造船民船歷史上首次實現主機整船起坡、轉運、吊裝。此次順利完成起坡、轉運和吊裝工作,為后續主機進艙安裝工作奠定堅實基礎。



據悉,該船主機是通過船舶水運方式,從宜昌主機廠轉運至武昌,停靠在公司2碼頭2號泊位90米躉船,按照設計配載方案,對轉運主機船舶的艏部貨艙壓載50噸壓載石后,經過設計院、項目組、總裝部、生產保障部、安保部、起運部等共同確認轉運船舶的吃水后,開始將運主機的船舶拖至斜船架,安全落位到事先擺放在斜船架的墩位上,整船隨斜船架起坡,然后通過模塊車轉運至船臺300T吊車覆蓋區域,再進行主機吊裝至主機轉運平臺上。




為了1100TEU集裝箱船1號船主機的整體發運,公司領導4月份親自組織物供部、設計院及各生產職能部門召開兩次專會進行協調,生產管理部領導組織兩次專會進行協調,項目組對主機起坡、轉運、吊裝等每一個環節都認真細致的梳理,并督促、跟蹤、落實,嚴格按照設計部門編制的主機起坡、轉運、吊裝、存放方案執行,并進行施工,每個環節都匯聚了參與人員的汗水。


為保證主機順利完成起坡、轉運和吊裝工作,項目組提前策劃,組織設計院、物供部、生產保障部、總裝部、起運部和安保部召開產品協調會對相關準備工作進行布置,明確各單位職責分工、責任人、具體要求。各單位緊密配合,嚴格按照施工方案要求有條不紊完成各項工作,安全將主機吊裝并固定至轉運平臺,安全轉運至48米跨。


02高效協作,縮短周期


5月24日,隨著艏部總組D91吊裝定位完成,由中國船舶集團武昌造船承建的7200DWT化學品船3號船順利完成全船合攏關鍵節點,向船舶下水邁進堅實一步。


面對船臺周期時間緊,任務重的挑戰,項目組與各參建單位緊密協作,時刻牢記年度交付承諾,上下統一思想,主動擔起責任,嚴格按照生產計劃推進項目進度,特別是在建造過程中大力推行一級總組、二級總組及船臺搭載同步平行施工,不斷提升船舶舾裝完整性和建造效率,縮短船臺建造周期。截至目前,該船69個艙室已密試完成26個;全船9100根管系已安裝完成8200根;全船84km電纜已拉敷完成60km;全船上建房間內裝絕緣已施工完,正在進行封板施工。下一步,項目組將重點圍繞舵軸施工、貨油泵安裝、液貨艙不銹鋼接頭焊接和全船管系系統清理等方面開展工作,為船舶實現完整性下水節點全力沖刺。


03緊扣目標,積極推動

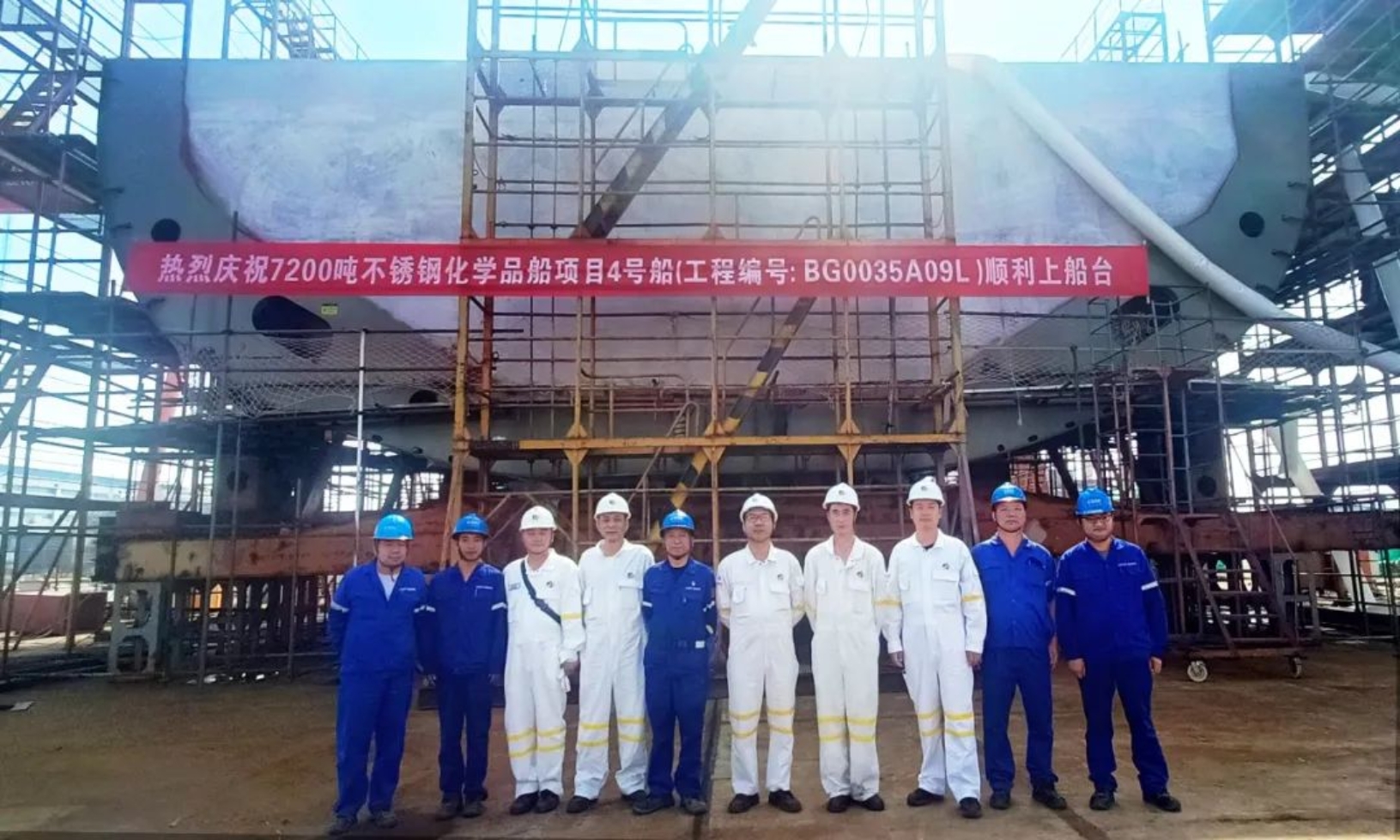

5月25日,由武昌造船建造的7200DWT化學品船4號船順利完成上船臺節點,標志著該船正式進入船臺總組合攏階段。



自產品開工以來,項目組在充分借鑒首批船舶建造經驗的基礎上,嚴格對標集團公司大節點管理要求,緊扣分段制造產能和舾裝完整性兩個目標,加快不銹鋼分段下料、加工及制造進度,積極推動舾裝工序前移和一級總組建造,不斷提升建造效率。目前,該船分段儲備率已達96%,艉部總組已全部涂裝完成轉序至船臺區域,上建總組已轉序內裝施工,可滿足連續搭載的需求。


在后續建造過程中,項目組將繼續以高標準、高質量組織好建造工作,狠抓船舶下水完整性,確保該船按節點順利下水。
